1、引言

"现场无需布置通信线缆,施工成本低,可实现站内移动运维…"4G无线通讯应用于光伏电站中,似乎有很多不可替代的优点。然而,理想很丰满,现实却很骨感。光伏电站数据量大、监测节点多且相对分散、场内存在各种高压信号的干扰,诸多方面的原因给4G无线监控系统运行稳定性与可靠性带来了巨大的挑战,特别是调度可靠性。笔者对某西北光伏电站实地考察后发现:该100MW电站并网运行一年后,系统一个月仍然上报了60387条告警记录,其中30%以上为通讯故障,无独有偶,笔者近日在内蒙某光伏电站考察时同样发现了类似的现象。如果再考虑初始投资成本高、后期需要专业运维等不利因素,4G无线通讯,似乎又成了光伏电站应用中的一个噱头。

到底4G无线通讯监控方案优劣如何呢?笔者接下来以专业技术的角度带您揭开其庐山真面目吧!

2、光伏电站监控系统架构

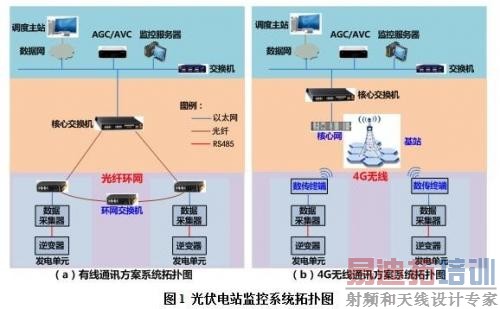

光伏系统有线通讯方案与4G无线通讯方案系统拓扑如图1所示。



有线方案中,每个发电单元内部以光纤形式输出并组成环网,通过核心交换机将数据上传到监控中心,而4G无线通讯方案中电站内需要建一座无线基站,每个光伏单元通过无线与基站进行通信,基站内核心网设备再将无线信号转成有线信号上传至监控中心。

3、可靠性分析

●4G无线传输速率低,易受山丘等障碍物影响

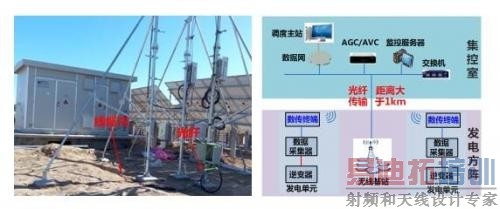

光纤通讯容量大,传输速率可达10000Mbps,而4G无线方案可采用的通讯信道带宽最大仅为10MHz,理论通讯速率仅为40Mbps,因此,4G无线通讯的传输速度比有线通讯低很多。且无线网络易受建筑物、树木和其它障碍物等结构影响,阻碍电磁波的传输,不是所有的角落都能覆盖得到,比如山丘,只有通过自动降速以实现无线的无缝连接效果,保证接通,那就需损失传输速率!对于大型电站,占地面积比较大,最远端方阵的数传终端距离基站很远,信号传输过程中很容易丢失,造成通讯故障。因此,在大型荒漠电站或山丘电站中,为防止信号被遮挡影响通讯等原因,现场将无线接收基站安装在采集方阵中央,然后通过较长距离的光纤引至集控室,如图2所示。

图2 无线接收基站置于方阵中,信号通过光纤传输到集控室



●4G无线方案抗电磁干扰能力差,易受光伏电站内高压电线等影响

光纤通讯的传输信号是光而不是电,在传输信号时不仅损耗小,而且不会受到厂区内高压电线等产生的强电磁场干扰。同时光纤环网能在网络出现意外故障情况下自动恢复业务,网络生存能力强,自愈合时间小于20ms,通讯链路稳定可靠。而无线系统抗电磁干扰能力差,很容易产生邻频干扰和互调干扰。据中国移动在广州某地区做的无线测试,由于天线互调干扰,导致小区上行吞吐量损失37%~47%,吞吐量的下降将会导致重要数据上报不及时,严重情况下造成通讯链路中断。同时,站内无线信号不仅仅是干扰的"受害者",也可能成为"污染源",对电站周围其他无线信号产生干扰,甚至会对航空产生影响。



仅仅考虑运维人力成本和户外天线更换,一个50MW光伏电站,4G无线方案的运维成本比有线方案就高出102.7万左右,而从表2中可以看出有线方案中发电单元到监控中心的初始投资也仅为40万元左右,因此,即使目前市场上有些厂家为了推广光伏电站4G无线通讯的方案,采用免费赠送的方式,但是从后期运维成本上来看仍然是不划算的。

5、结论

相信通过上述专业角度的技术分析,孰优孰劣一目了然了吧。4G无线监控方案投资成本高、系统运行不稳定、通信故障率高、无法实时可靠的响应电力系统调度要求等诸多缺点,俨然使其成为了光伏电站应用中的噱头,给电站运行可靠性及后期运维带来了巨大的隐患。相比之下,有线方案不仅可靠性高,且投资成本低,后期运维简单,仍然是全球光伏行业的主流监控解决方案。即使是在人力成本极高的欧美发达国家,也是如此。
